AVANZAMENTO DEI LAVORI

Attualmente è stato scavato oltre il 96% dei ca. 230 chilometri del sistema di gallerie.

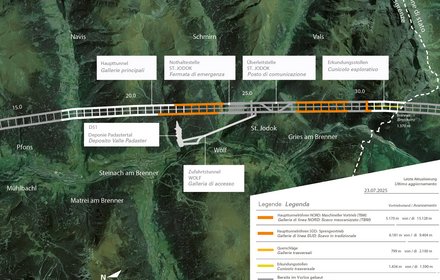

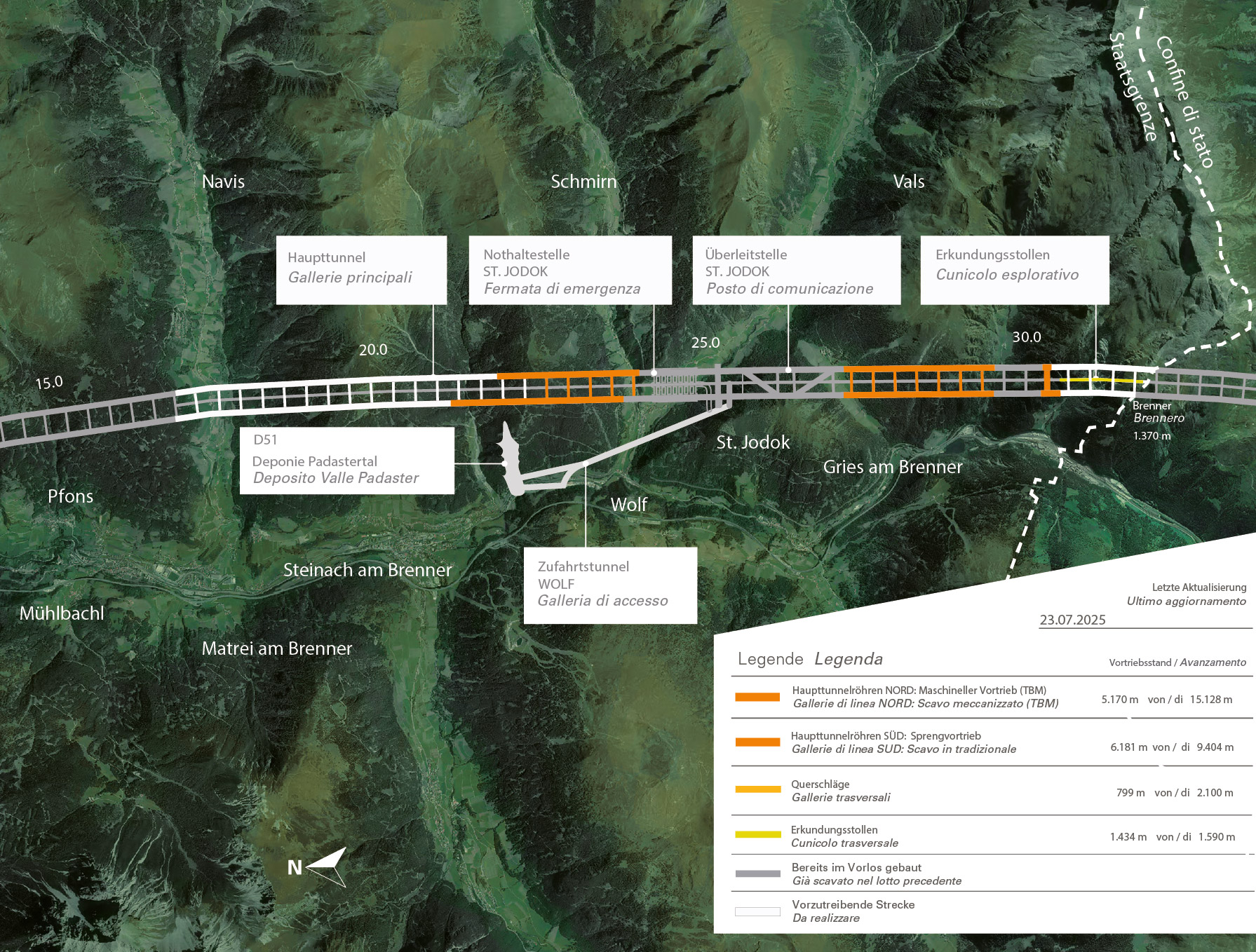

Per una realizzazione efficiente del complesso sistema di gallerie, il progetto BBT è stato suddiviso in più sezioni, i cosiddetti “lotti costruttivi”. Grazie a questa suddivisione è possibile procedere contemporaneamente con perforazioni e brillamenti in più punti lungo la nuova linea.



AVANZAMENTO COMPLESSIVO DEI LAVORI

221 km
Tunnel Icon
230 km

Dei circa 230 chilometri di gallerie da realizzare nel sistema BBT, ad oggi ne sono stati scavati 221.



AVANZAMENTO COMPLESSIVO DEI LAVORI

CHILOMETRI
115

GALLERIE DI LINEA

CHILOMETRI
57

CUNICOLO ESPLORATIVO o GALLERIA DI SERVIZIO

CHILOMETRI
49

GALLERIE DI ACCESSO, CUNICOLI DI SOCCORSO E CUNICOLI LOGISTICI

CHILOMETRI
221

GIÀ SCAVATI

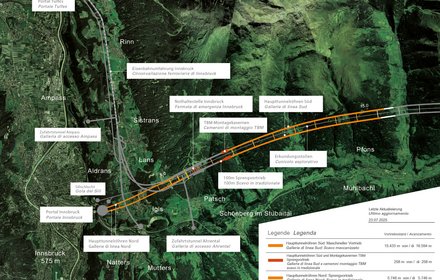

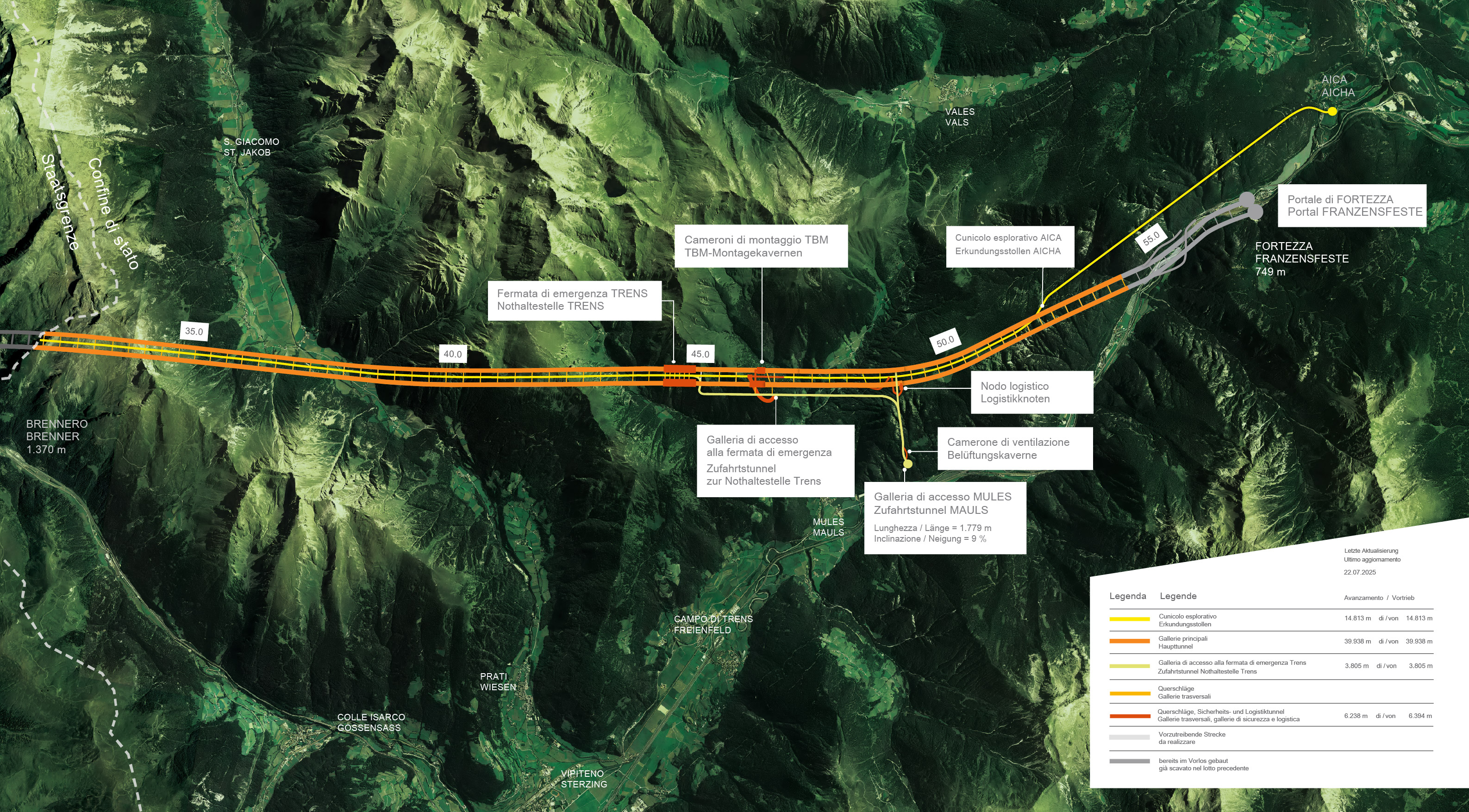

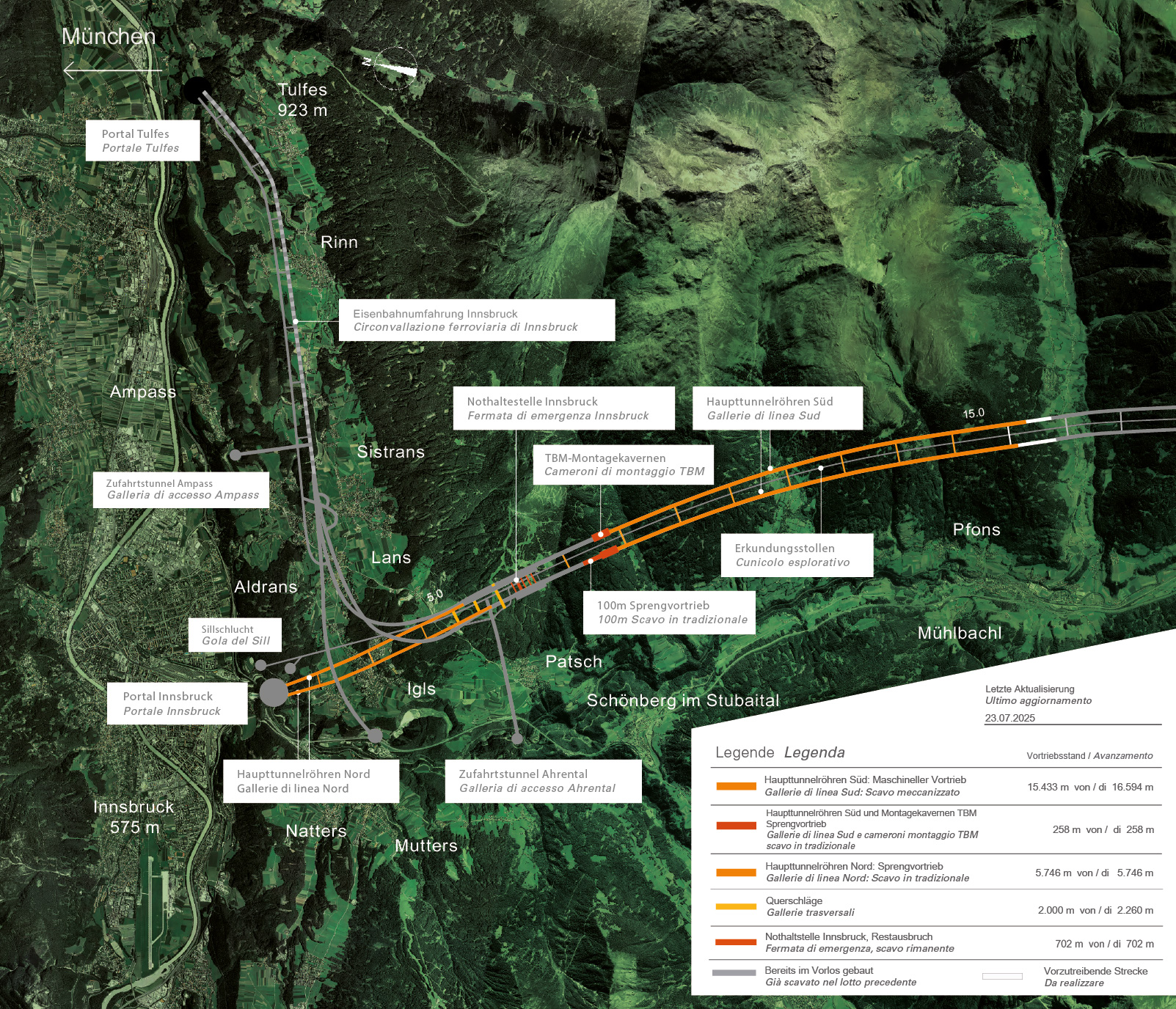

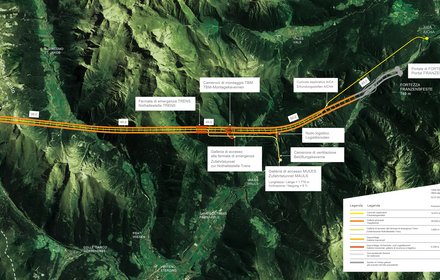

Attualmente, sono attivi tre lotti costruttivi: uno in territorio italiano e due in territorio austriaco.
